❓Можно ли изменить этапы строительного контракта, если в ходе работ изменились виды и объемы работ?
Такой вопрос рассмотрела ФАС России применительно к контракту, заключенному по Закону № 44-ФЗ.

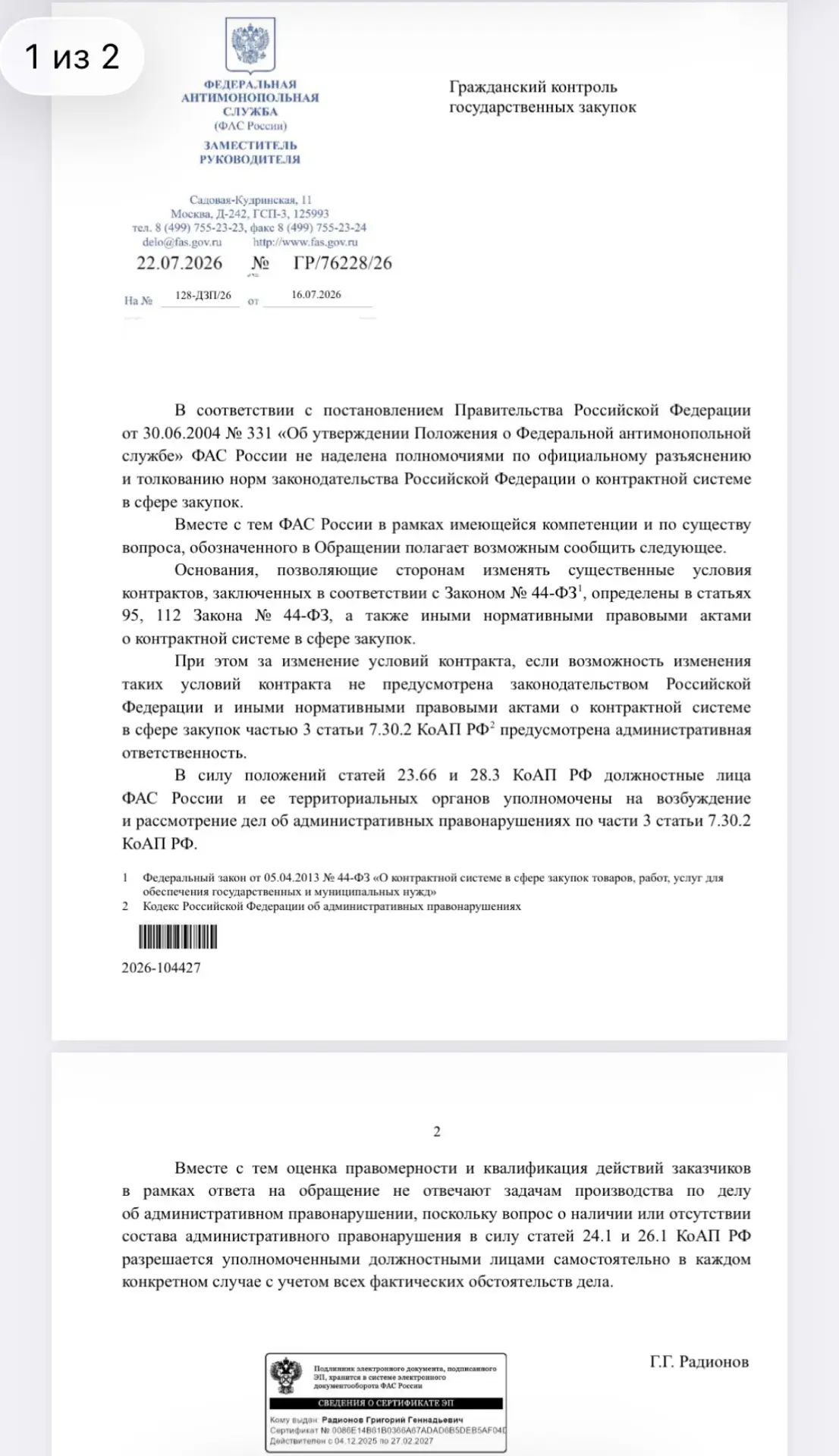

➡️В письме указано, что изменение существенных условий контракта допускается только в случаях, предусмотренных статьями 95 и 112 Закона № 44-ФЗ, а также иными нормативными правовыми актами о контрактной системе.
При этом изменение условий контракта без предусмотренного законом основания может повлечь административную ответственность по ч. 3 ст. 7.30.2 КоАП РФ.
💬ФАС также отметила, что оценить правомерность изменения этапов заранее невозможно. Каждый случай рассматривается индивидуально с учетом фактических обстоятельств исполнения контракта.
✅Вывод: если в процессе строительства отпали одни работы и появились другие, это еще не означает, что можно исключить предусмотренные контрактом этапы и добавить новые. Прежде всего необходимо убедиться, что такие изменения допускаются законодательством о контрактной системе.
