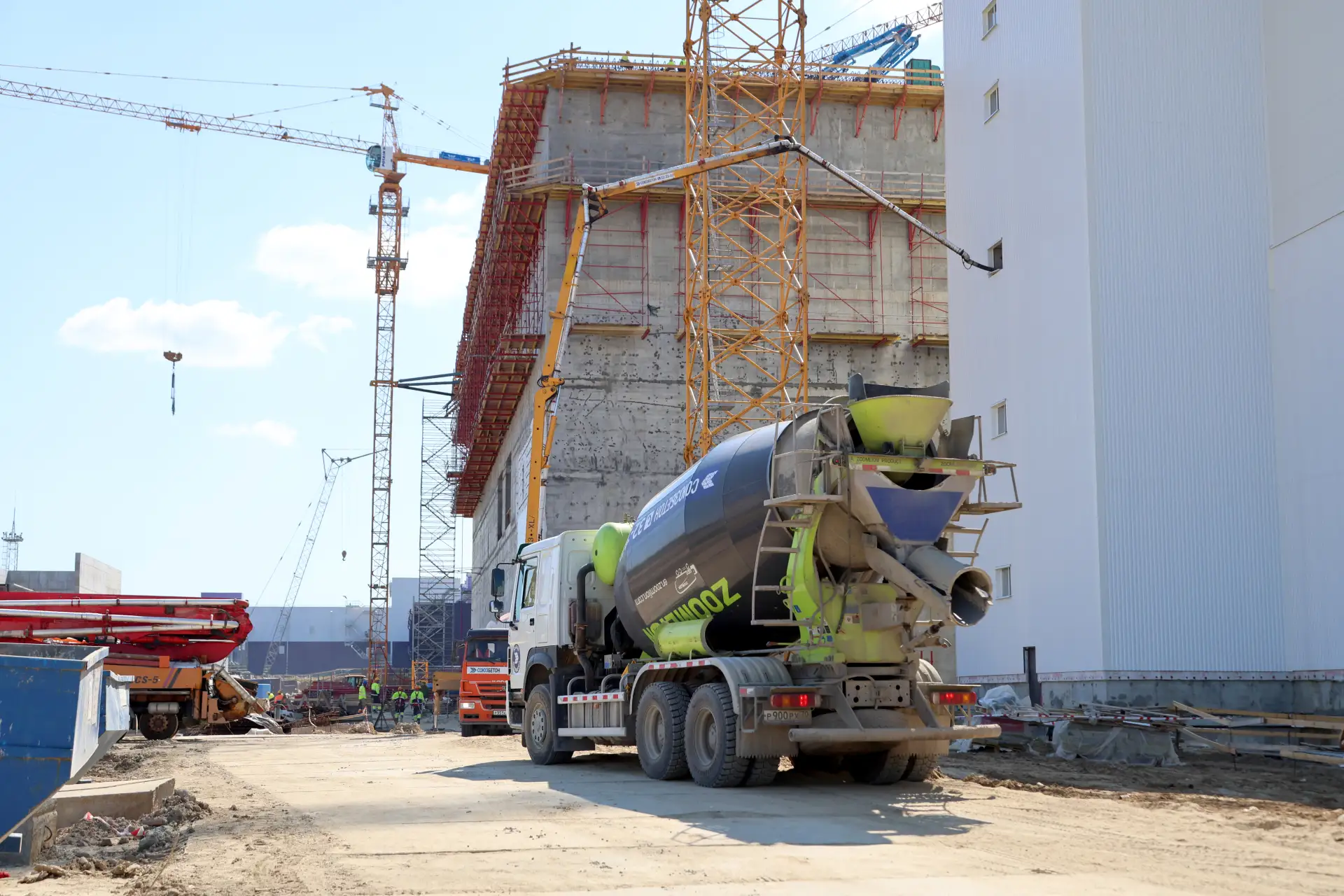

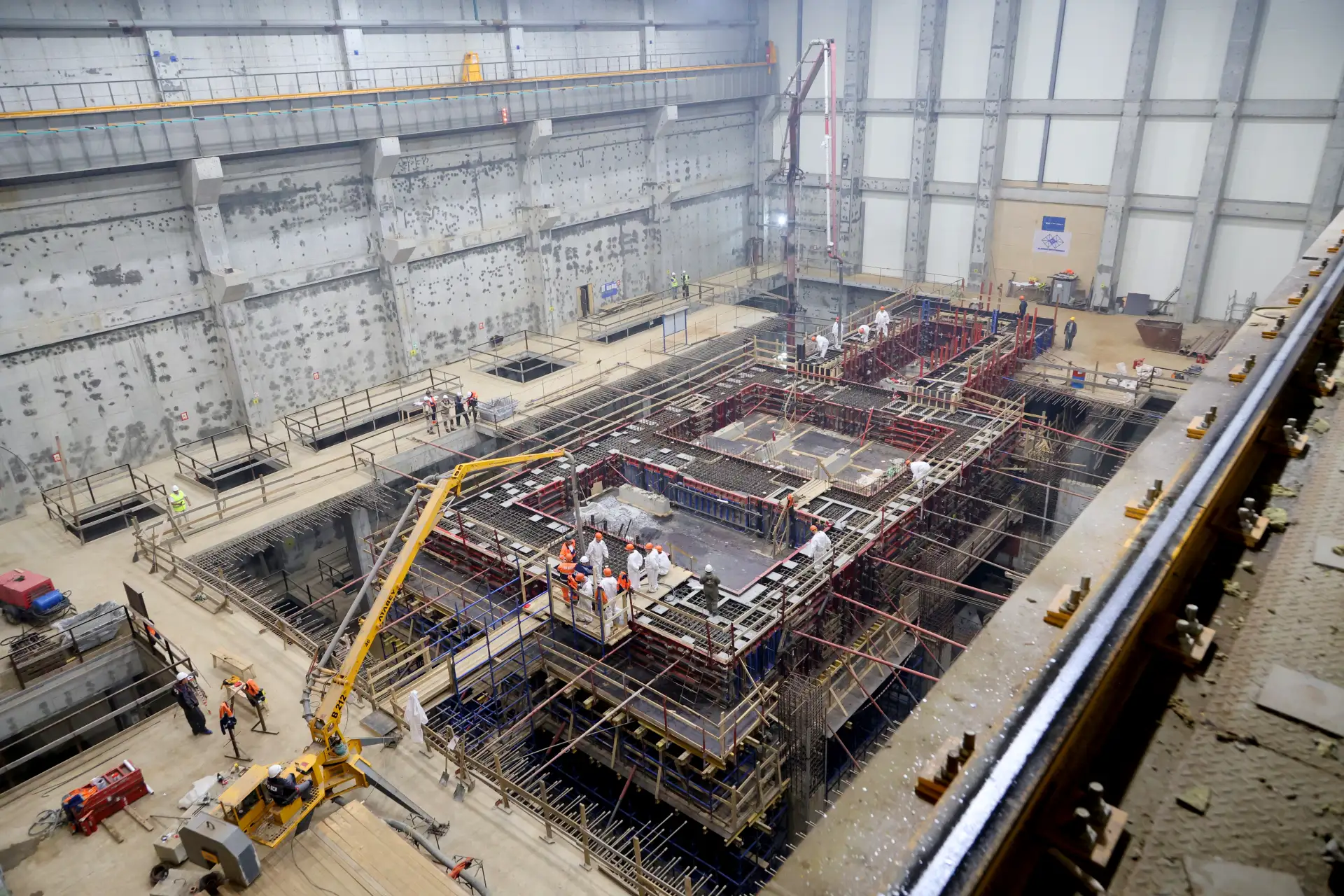

На стройплощадке инновационного энергоблока БРЕСТ-ОД-300 в Северске залили бетон в фундамент турбоагрегата За сутки строители уложили 578 кубометров т…

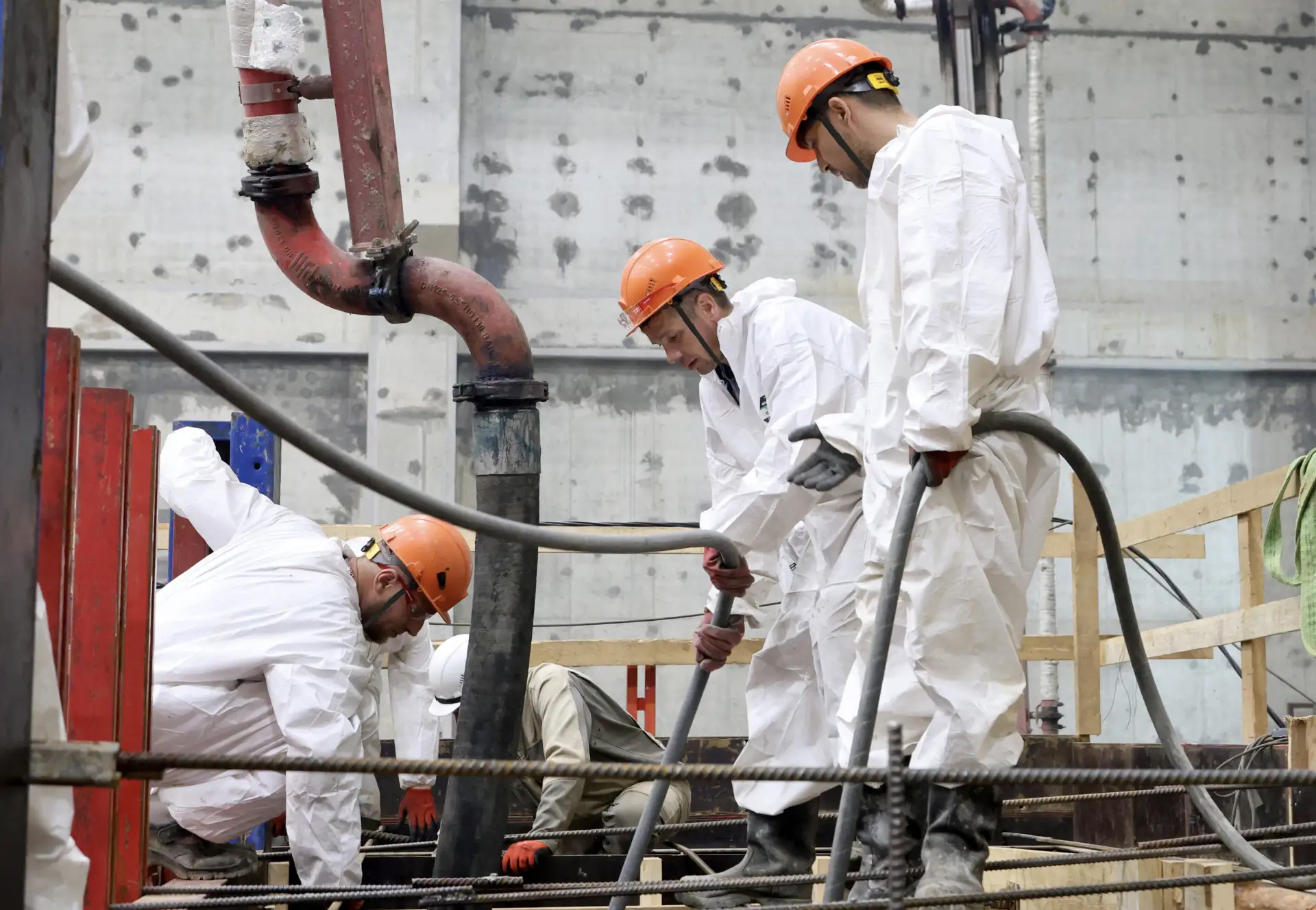

За сутки строители уложили 578 кубометров тяжелого бетона. За счет применения 36 пружинных виброизолирующих элементов надежное основание позволит уменьшить вибрационную нагрузку от работающего турбоагрегата на фундаментные колонны и другое технологическое оборудование.
За две недели бетон наберет необходимую прочность, после чего монтажники приступят к следующему этапу – установке опорных закладных плит турбины и генератора, которые будут залиты безусадочным раствором. Еще через месяц планируется провести третий, заключительный этап работ.
Осенью строители планируют приступить к монтажу основного силового оборудования атомного энергоблока – турбины и генератора электрической мощностью 300 МВт.
Параллельно продолжается сооружение «ядерного острова». К концу 2025 года строители смонтировали оболочку центральной полости реакторной установки, где будет размещаться активная зона, а также оболочки периферийной полости для парогенераторов, циркуляционных насосов свинцового теплоносителя. В ближайшее время пространство между полостями зальют особым жаростойким бетоном, который обеспечит конструктивную прочность границы первого контура теплоносителя, создаст надежную тепловую и радиационную защиту энергоблока.
